Skip to main content
Hier bouwt BINX aan uw onderwijs

Nieuwbouw Strabrecht College Geldrop

BINX Smartility zal het nieuwbouw project genaamd Strabrecht College gaan realiseren. Een prachtig & ambitieus project, geheel energieneutraal met veel ruimte voor groen, licht en klimaat. Het VO ontwerp is destijds uitgewerkt door atelier PRO architecten, Pieters Bouwtechniek, HE Adviseurs en DPA Cauberg-Huygen Raadgevende Ingenieurs.

Binx heeft het ontwerp overgenomen en zal het nu naar niveau DO/UO brengen met haar eigen Binx-makers, adviseurs en opdrachtgevers, momenteel zijn we druk bezig om het UO (uitvoeringsontwerp) voor elkaar te krijgen.

Het betreft een nieuwbouw opgave van circa 8.000m2 BVO, twee laags gebouw met 4 ruime patio’s, sterrenwacht en dit alles is energieneutraal.

De nieuwe school wordt in juli 2020 opgeleverd en overgedragen aan het schoolbestuur. Met deze nieuwe school bereidt Strabrecht College zich voor op de toekomst.

Zien wij iets over het hoofd?

Aanvaarding Strabrecht College

door Quinten
24 juli 2020

Aanvaarding Strabrecht College

Afgelopen week vond de aanvaarding van de nieuwbouw van het Strabrecht College plaats en mochten we de Tag over dragen aan het schoolbestuur. Na een traject van 4 maanden engineering en 11 maanden bouwtijd hebben wij, in samenwerking met onze BINX-makers, dit door atelier PRO architects ontworpen schoolgebouw gerealiseerd. Dit is mede mogelijk door onze integrale aanpak, waarbij wij naast onze eigen bouw- en installatie engineers ook alle partijen vroeg in het proces betrekken om zo tot goed resultaat te komen!

Het gebouw kenmerkt zich door haar grote, doch knusse, aula van waaruit de 4 vleugels kunnen worden bereikt. Het gebouw heeft een oppervlakte van ca. 8.000m² en is volledig energieneutraal. Dit is mede mogelijk de toepassing van zonnepanelen en een water warmtepomp gecombineerd met een luchtwaterwarmtepomp. Bij zowel het ontwerp als de uitvoering is goed gekeken naar duurzaamheid en circulariteit en het gebruik van materialen.

Een uiterst succesvol project waar wij mede dankzij de inzet van o.a. KWK HuisvestingsregisseursQbuz adviesbureau bouwconstructieabtWassenaar | Inventief met techniek en Gemeente Geldrop-Mierlo met trots op terug kunnen kijken!



door Harry
24 januari 2020

Levering luchtbehandelingskasten

Op vrijdag 24-jan worden de LBK’s geleverd met 4 diepladers.

Door het overschrijden van de maximale breedte (2500) zal dit middels speciaal transport geschieden.

Dit zal verkeerstechnische overlast geven bij het aanrijden en lossen.



Afmeting van de kasten zijn:

  • Lengte 7460
  • Breedte 3370
  • Hoogte 3060



De aflevertijden zijn:

1e – 7.30 uur

2e – 9.00 uur

3e – 10.00 uur

4e – 11.00 uur

door Tom
23 januari 2020

Informatiebrief omtrent druklagen

Aan de bewoner(s) van
Dwarsweg / Gaspeldoorn / Grote Bos
5666 te Geldrop

Datum 23 januari 2020

Geachte bewoner(s),

De nieubouwwerkzaamheden aan het Strabrecht College zijn in volle gang. Het betoncasco is volgende week
gereed, we zijn momenteel gestart met het aanbrengen van de dakbedekking.

De eerste afwerkvloeren zijn aangebracht. Wij zullen op dinsdag 28 januari, donderdag 30 januari, maandag 3
februari en woensdag 5 februari de laatste betonvloeren op de 1e verdieping aanbrengen. Wij hebben hiervoor
ontheffing van de gemeente verkregen. De ontheffing is verleend tot 24.00u. Uiteraard doen wij ons best om de
overlast tot een minimum te beperken.

Tevens zijn wij gestart met de installatiewerkzaamheden. Vrijdag 24 januari, worden 4 grote (7,5 meter
lang en 3,4 meter breed) installatie kasten geleverd. We verwachten 4 grote vrachtauto’s (diepladers). Doordat dit
de maximale breedte (2,5 meter) overschrijdt zal dit middels speciaal transport geschieden.
De 4 diepladers verwachten we omstreeks 7.30u, 9.00u, 10.00u en 11.00u. De diepladers zullen direct de
bouwplaats oprijden, echter zal het indraaien wat oponthoud met zich meebrengen.

Wij dragen zorg voor het begeleiden van (fiets)verkeer.

Wij vertrouwen erop u hiermee voldoende te hebben geïnformeerd en danken u bij voorbaat voor uw begrip.

Voor vragen en opmerkingen kunt u een e-mail sturen naar: s.reesink@bi-smart.nl

Met vriendelijke groet,

Het projectteam

door Quinten
3 december 2019

LET OP : 3 december is het Grote Bos afgesloten.

Dinsdag 3 december aanstaande zal het Grote Bos er maximaal een dag uitliggen vanwege werkzaamheden aan het riool.

Voor fietsers is de school bereikbaar, verzoek voor verkeer is om de school via de andere zijde te benaderen.

Het bouwverkeer zal deze dag de bouwplaats via de 2e inrit bereiken.

door Harry
20 november 2019

Start werkzaamheden WKO installatie

WARMTE KOUDE OPSLAG (WKO)

Voor de warmteopwekking is in het installatieontwerp gekozen voor warmteopwekking door middel van een bodeminstallatie.

In een Warmte Koude Opslag (WKO) installatie wordt bodemenergie (duurzaam) gebruikt voor het verwarmen en koelen van gebouwen.

BINX werkt hierin samen met GeoComfort, zij maken de berekeningen en zullen de werkzaamheden voor het Strabrecht College uitvoeren.



MONOBRON

Bij het Strabrecht College wordt een WKO monobron toegepast. Dit systeem is een open bronsysteem bestaande uit twee bronnen in één boorgat.

Hiervoor hoeft dan ook maar één bron geboord te worden tot een diepte van ca. 80 meter.



HOE WERKT EEN MONOBRON?

In de zomer wordt koud water opgepompt uit de bron en na gebruik voor koeling terug geïnfiltreerd in de warme bron. In de winter

wordt warm water naar boven gepompt om een gebouw te verwarmen. Een warmtewisselaar onttrekt de energie uit het grondwater

die gebruikt wordt voor het koelen of verwarmen.



De werkzaamheden:

Week 48 :           Bron boren.

Week 50 :           Bron ontwikkelen.

Week 5 :             Bronnen inbouw / aanleg kabels en leidingwerk.

Week 12 :           In bedrijfsstelling.



Uitvoerende partij :        GeoComfort B.V.

Boorfirma :                        Verhoeven-Drunen B.V.

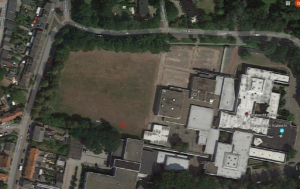

Locatie bronboring

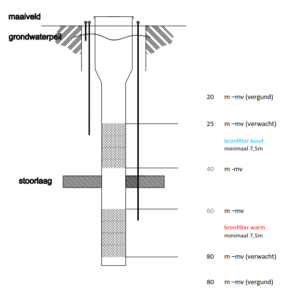

bronboring

door Jordy
30 september 2019

Strabrecht start met nieuwbouw

Officieel: Start bouw Strabrecht College

Gisteren was het eindelijk zo ver, na een intensieve samenwerkingsperiode met Strabrecht College, Gemeente Geldrop-Mierlo , KWK Huisvestingsregisseurs, atelier PRO architects, architecten|en|en en BINX Smartility was gisteren het moment om de start bouw te vieren.



Hieronder het artikel van Studio040 over deze middag :

strabrecht-start-met-nieuwbouw

door Quinten
26 augustus 2019

Start graafwerkzaamheden

door Tom
6 augustus 2019

Zandverschuiving markeert start

“De bouwvakvakantie duurt nog tot eind deze week, maar met de nieuwbouw van het Geldropse Strabrecht College is al begonnen. Grote zandverschuivingen markeren het begin daarvan” aldus het Eindhovens Dagblad. Lees het volledige artikel hier: https://www.ed.nl/geldrop-mierlo-nuenen/zandverschuiving-markeert-start-bouw-strabrecht-college-in-geldrop~acdf41a3a/



door Tom
23 juli 2019

Start realisatie

Op maandag 29 juli aanstaande zal BINX Smartility starten met de eerste werkzaamheden ter voorbereiding op de realisatie van het Strabrecht College. Deze eerste werkzaamheden zijn vooral gericht op grond- en graafwerk ter voorbereiding op de start van de bouw. Als de voorbereiding in de grond zijn afgerond zal de bouwplaats ingericht, goed afgeschermd en duidelijk herkenbaar zijn.

De officiële datum voor de start bouw zal op maandag 26 augustus 2019 plaatsvinden, dan gaan we echt beginnen! Er zal gestart worden met de fundatie, riolering, installaties onder de grond en voorbereidingen getroffen voor het casco. Indien alles volgens planning verloopt zal de oplevering van de nieuwe school op woensdag 1 juli 2020 plaats vinden.

door Quinten
23 juli 2019

Artist impressions

Om de opdrachtgever en de bewoners zo goed mogelijk te betrekken in het project, hebben wij een aantal artist impressions opgemaakt welke een goed beeld geven van het uiteindelijke resultaat.

Route naar de bouwplaats

Be Save Be Smart


Lestijden naastgelegen school

access_time Aanvang 08:30
Pauze 11:00 - 11.20
Pauze 13.05 - 13.25
Laatste lesuur 16:00

Bouwplaatsindicator

  • 1 Heel weinig
  • 2 Weinig
  • 3 Gemiddeld
  • 4 Veel
  • 5 Heel veel
  • blauw Bouwplaatspersoneel
  • oranje Transportbewegingen
  • groen Geluid
  • 1 Heel weinig
  • 2 Weinig
  • 3 Gemiddeld
  • 4 Veel
  • 5 Heel veel
  • blauw Bouwplaatspersoneel
  • oranje Transportbewegingen
  • groen Geluid

Planning

  • Start voorbereiding

    juli 2019
  • Start nieuwbouw

    augustus 2019
  • Start gymzaal en terrein

    mei 2020
  • Aanvaarding van het werk

    juli 2020
https://strabrechtcollegeinprogress.nl/wp-content/uploads/2019/05/Strabrecht_college-breed.jpg

Live stream Strabrecht college

Projectteam

Instagram | Plaats je foto onder #Strabrechtcollegeinprogress of #Hierpresteertbinx en wie weet staat je foto binnenkort hier?

Alle informatie rondom de nieuwbouw Strabrecht Col Alle informatie rondom de nieuwbouw Strabrecht College kan je volgen op
https://strabrechtcollegeinprogress.nl
#strabrechtcollegeinprogress binx_smartility
This error message is only visible to WordPress admins

Error: API requests are being delayed for this account. New posts will not be retrieved.

There may be an issue with the Instagram access token that you are using. Your server might also be unable to connect to Instagram at this time.
